Quy trình thi công bể bơi 10 bước tiêu chuẩn, chuyên nghiệp cùng Tân Tiến

Một bể bơi có thể gây ấn tượng ngay từ cái nhìn đầu tiên nhờ giao diện đẹp và thiết kế thẩm mỹ. Tuy nhiên, giá trị thực sự của một công trình xây dựng ngoài yếu tố thẩm mỹ thì cách nó vận hành thông minh, hiệu quả là điều cần quan tâm hơn cả. Với một công trình bể bơi yêu cầu đặt ra đó là nước có luôn trong trạng thái tốt? Hệ thống có vận hành ổn định? Chi phí sử dụng có hợp lý và có phát sinh những vấn đề bất tiện sau khi đưa vào sử dụng hay không?

Trong quá trình triển khai, Tân Tiến đã gặp không ít trường hợp bể vừa hoàn thiện đã xuất hiện sự cố như nước nhanh đục, thiết bị hoạt động thiếu ổn định, thậm chí phải xử lý lại chống thấm chỉ sau vài tháng. Phần lớn những vấn đề này không nằm ở việc đầu tư nhiều hay ít, mà đến từ việc quy trình thi công bể bơi không được thực hiện đúng ngay từ đầu.

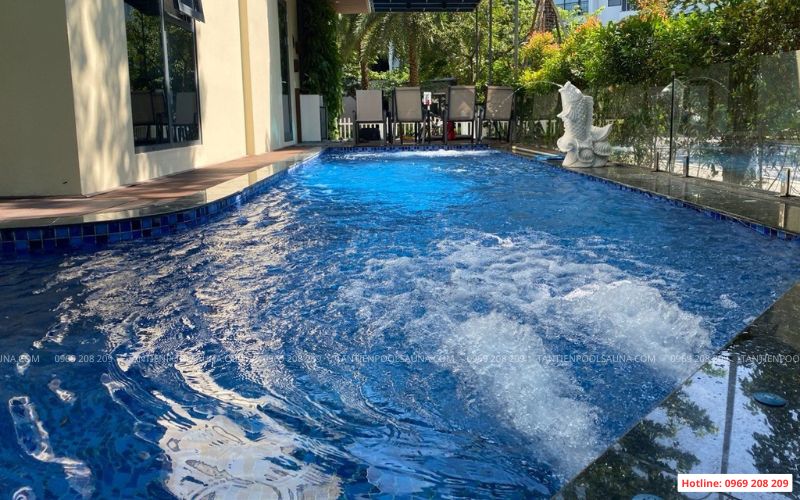

Thi công bể bơi gia đình anh Hồng, Hải Dương
Sự tối ưu công năng – công nghệ là yếu tố quan trọng của một bể bơi, bên cạnh yêu cầu về thẩm mỹ

Vì vậy, nếu bạn đang chuẩn bị xây bể bơi, việc hiểu rõ từng giai đoạn thi công sẽ giúp bạn kiểm soát chất lượng tốt hơn và hạn chế rủi ro về sau. Mời bạn tham khảo quy trình thi công 10 bước mà Tân Tiến đang áp dụng — và nếu cần, bạn hoàn toàn có thể liên hệ để được tư vấn chi tiết phù hợp với công trình của mình nhé. Số điện thoại Hotline tư vấn 0969 208 209

Quy trình thi công bể bơi gồm những giai đoạn nào?

Thực tế, thi công bể bơi không chỉ là 10 bước nối tiếp nhau, mà là một quá trình có sự liên kết giữa nhiều giai đoạn. Thông thường, toàn bộ quá trình có thể chia thành ba phần chính:

  • Giai đoạn 1: Chuẩn bị trước thi công – Có đầy đủ bản vẽ, tài phục vụ thi công: bản vẽ 2D-3D, bản vẽ đường ống công nghệ xử lý nước…

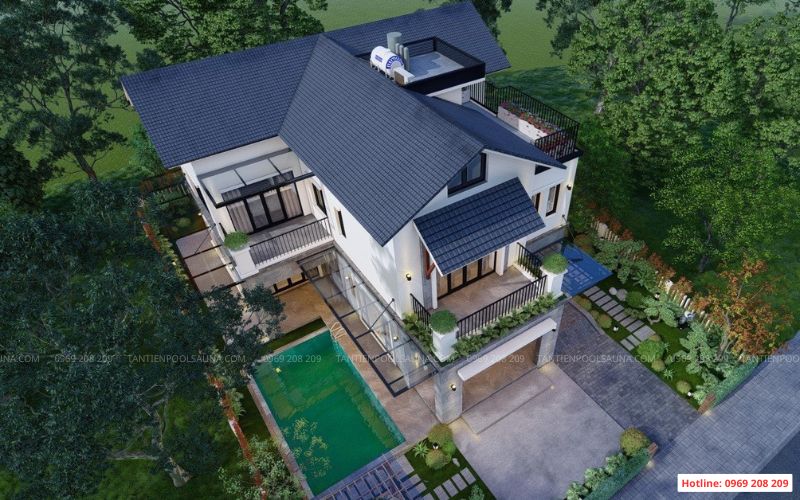

Bản vẽ phối cảnh bể bơi biệt thự KĐT Xanh Villa Hà Nội
Bản vẽ phối cảnh bể bơi biệt thự KĐT Xanh Villa Hà Nội

Sau khi bản vẽ thiết kế được thống nhất, quá trình thi công sẽ được triển khai theo từng bước, có sự liên kết chặt chẽ với nhau. Mỗi giai đoạn đều đóng một vai trò riêng, và nếu được thực hiện đúng ngay từ đầu, bể bơi có thể vận hành ổn định trong nhiều năm mà không phát sinh vấn đề lớn.

  • Giai đoạn 2: Thi công kết cấu bể bơi (bước 1 – bước 7)
  • Giai đoạn 3: Hoàn thiện, nghiệm thu và bàn giao đưa bể đi vào vận hành (bước 8 – 10)

Trong thực tế, thời gian thi công sẽ thay đổi tùy theo quy mô công trình và điều kiện triển khai. Với bể bơi gia đình, thời gian thường gọn hơn, trong khi các công trình thi công bể bơi kinh doanh, khách sạn hoặc quy mô lớn hoặc ứng dụng nhiều công nghệ phức tạp hơn sẽ cần nhiều thời gian hơn để đảm bảo đầy đủ các tiêu chuẩn kỹ thuật và vận hành. Dưới đây, bạn hãy cùng Tân Tiến lần lượt đi qua 10 bước cụ thể nhé.

Quy trình 10 bước thi công bể bơi tiêu chuẩn, chuyên nghiệp

1. Định vị đào đất tạo hình bể

Các kích thước trên bản vẽ sẽ được đưa ra thực địa thông qua việc đo đạc, đánh dấu và cắm cọc định vị, nhằm xác định chính xác hình dạng, kích thước và cao độ của bể bơi.

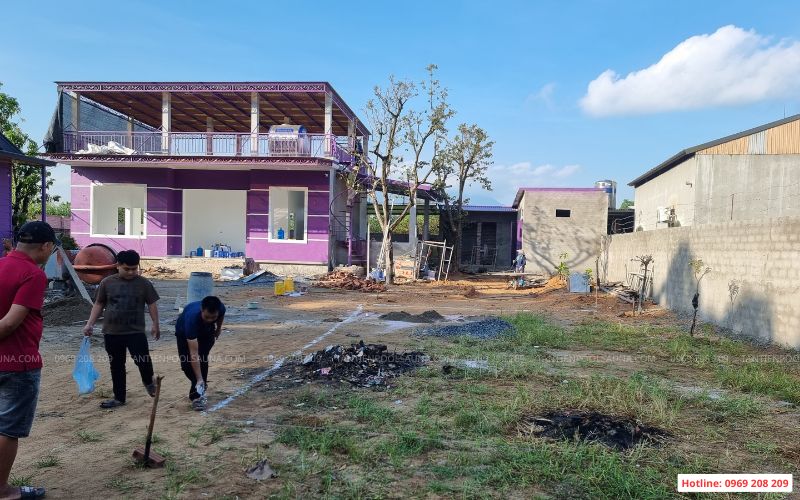

Đào đất đánh dấu vị trí bể bơi
Cắm cọc, đánh dấu vị trí đào đất thi công bể bơi gia đình tại Ba Vì

Tùy theo loại hình công trình, bước tiếp theo sẽ có sự khác biệt. Với bể bơi xây âm, bán âm khu vực thi công sẽ được đào đất theo đúng biên dạng đã định vị. Trong khi đó, với các mô hình bể nổi sau khi định vị và đánh dấu, công trình có thể chuyển sang các bước tiếp theo mà không cần xử lý phần đào đất.

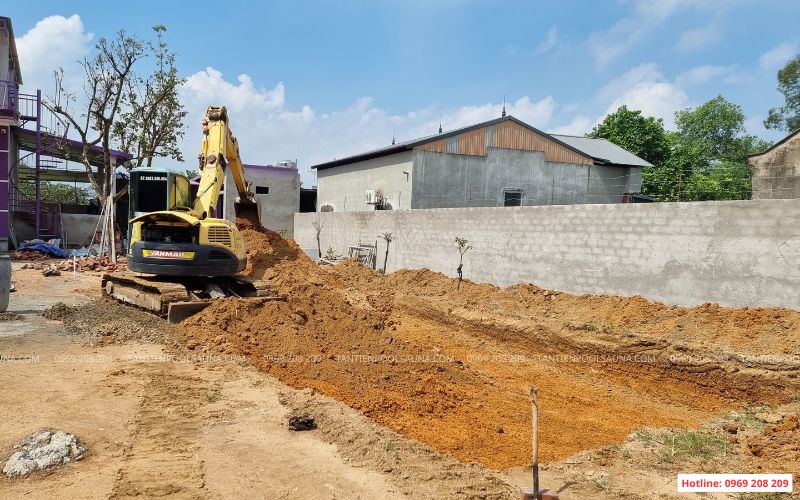

Đào đất để xây dựng bể bơi
Máy múc tiến hành đào đất theo đúng kích thước đánh dấu và độ sâu yêu cầu

Dù ở mô hình nào, đây vẫn là bước nền tảng quan trọng, đảm bảo toàn bộ kết cấu và hệ thống kỹ thuật phía sau được triển khai đúng vị trí và đúng thiết kế ngay từ đầu.

2. Lót móng, đầm nền

Sau khi hoàn tất bước tạo hình, phần đáy bể sẽ được rải một lớp đá dày khoảng 10–15cm và tiến hành đầm chặt để tạo nền ổn định. Lớp đá này không chỉ giúp phân tán lực và hạn chế lún, mà còn đóng vai trò ngăn đất nền hút nước từ bê tông, đồng thời bảo vệ lớp cốt thép khỏi tiếp xúc trực tiếp với bùn đất.

Đây là bước xử lý nền quan trọng trước khi triển khai kết cấu phía trên. Nếu thực hiện đúng kỹ thuật, bề mặt thi công sẽ ổn định và đồng đều hơn; ngược lại, những vấn đề như nứt đáy hoặc lún cục bộ về sau thường bắt đầu từ việc xử lý nền chưa đủ kỹ ở giai đoạn này.

3. Đan thép bể bơi

Bê tông có khả năng chịu nén tốt nhưng lại hạn chế về chịu lực kéo, vì vậy hệ thống cốt thép được bố trí bên trong để gia cường và đảm bảo độ ổn định cho kết cấu. Thép được gia công và lắp dựng theo đúng bản vẽ kỹ thuật, các thanh thép đan xen, liên kết bằng thép đai và điểm buộc chắc chắn để tạo thành một khung chịu lực đồng đều.

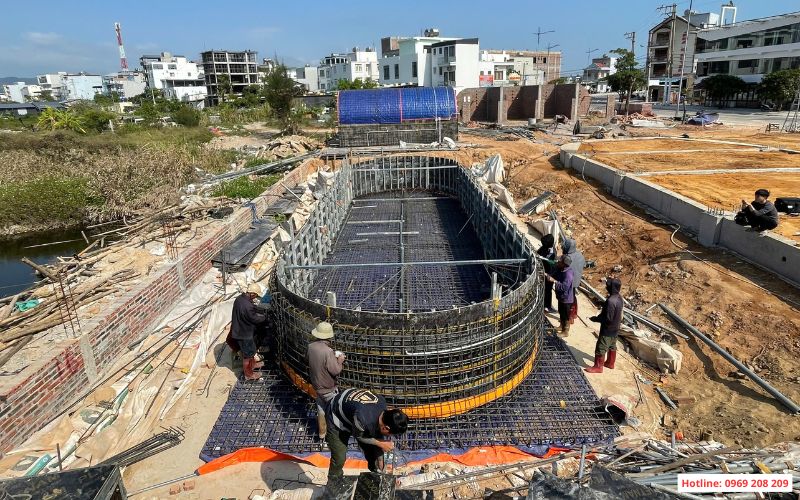

Tiến hành đan thép bể bơi
Tiến hành đan thép bể bơi chuẩn bị cho công tác đổ bê tông

Toàn bộ hệ cốt thép được căn chỉnh thẳng, đúng khoảng cách, đảm bảo lớp bê tông bao phủ sau này đạt tiêu chuẩn. Đây là phần “khung xương” của bể bơi, quyết định trực tiếp đến khả năng chịu lực, hạn chế nứt và duy trì độ bền ổn định trong quá trình sử dụng lâu dài.

4. Đặt đường ống chờ cho bể bơi

Song song với phần cốt thép, hệ thống đường ống kỹ thuật sẽ được triển khai để đảm bảo khả năng cấp – thoát và tuần hoàn nước cho toàn bộ bể. Các đường ống hút, trả, ống vệ sinh đáy, thành bể… được bố trí theo đúng sơ đồ thiết kế nhằm tối ưu dòng chảy và hiệu quả lọc.

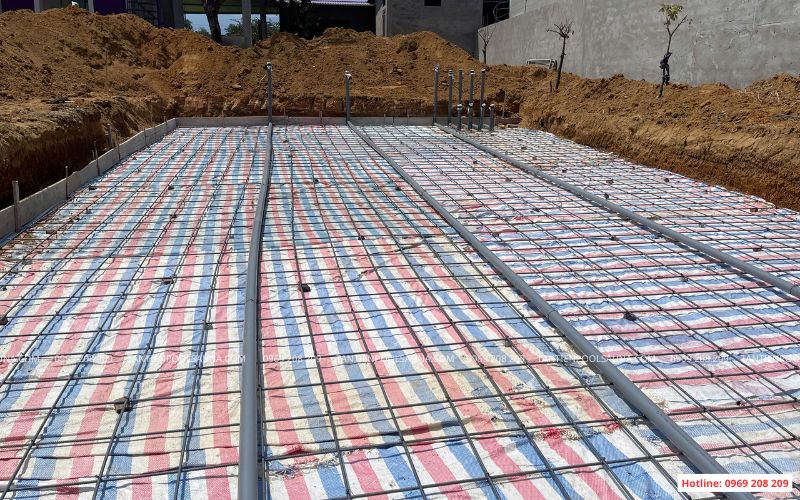

Đặt các đường ống chờ cho bể bơi
Kỹ thuật bể bơi kết hợp cùng đội xây dựng đặt đường ống công nghệ bể bơi

Tại Tân Tiến, đội kỹ thuật thường triển khai hoàn thiện hệ thống đường ống ngay trong giai đoạn này, kết hợp chặt chẽ với phần kết cấu để hạn chế tối đa việc khoan đục về sau. Cách làm này không chỉ giúp tiết kiệm công sức thi công mà còn đảm bảo tính đồng bộ, tránh ảnh hưởng đến kết cấu bể.

Các vị trí đầu hút, mắt trả, skimmer hoặc thanh xả tràn cũng được định vị chính xác từ đầu. Trước khi chuyển sang bước tiếp theo, toàn bộ hệ thống sẽ được kiểm tra áp lực để đảm bảo vận hành ổn định và hạn chế rủi ro kỹ thuật trong quá trình sử dụng.

5. Đổ bê tông bể bơi

Sau khi hoàn thiện phần cốt thép và hệ thống đường ống, bể bơi sẽ được tiến hành đổ bê tông để tạo hình kết cấu hoàn chỉnh. Quá trình này được thực hiện liên tục theo nguyên tắc đổ từ thấp lên cao, từ trong ra ngoài và theo từng lớp để đảm bảo độ đặc chắc và liên kết đồng đều.

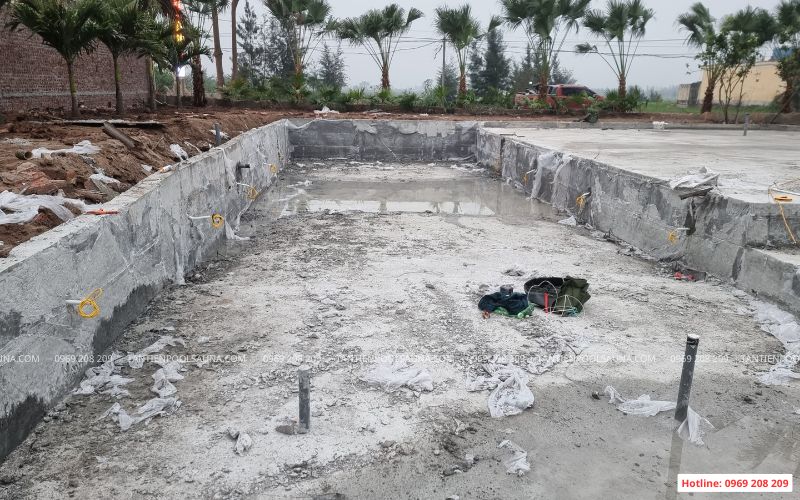

Đổ bê tông bể bơi
Đổ bê tông bể bơi gia đình Ba Vì, Hà Nội

Việc lựa chọn thời điểm thi công cũng được tính toán kỹ, ưu tiên điều kiện thời tiết khô ráo để hạn chế rỗ bề mặt hoặc xuất hiện bọt khí. Trong quá trình đổ, bê tông được đầm kỹ để tăng độ đặc, giúp kết cấu bể đạt độ ổn định cao.

6. Bảo dưỡng bê tông

Sau khi đổ bê tông, bể không được đưa vào hoàn thiện ngay mà cần một khoảng thời gian bảo dưỡng để đạt cường độ ổn định. Bề mặt bê tông được giữ ẩm đều bằng cách tưới nước định kỳ, thường 2–3 lần mỗi ngày. Việc duy trì độ ẩm liên tục giúp bê tông đông kết đúng cách, tăng khả năng chịu lực và đạt trạng thái tốt nhất.

Đổ bê tông bể bơi
Bể bơi vừa được đỡ cốp pha, sẽ được làm làm sạch bề mặt và tưới nước để đạt độ ẩm tiêu chuẩn

7. Chống thấm bể bơi

Bề mặt bể sẽ được xử lý làm sạch trước khi tiến hành chống thấm. Vật liệu chống thấm được thi công phủ đều lên toàn bộ đáy và thành bể, tạo thành một lớp bảo vệ liên tục, hạn chế tối đa khả năng thấm nước qua kết cấu.

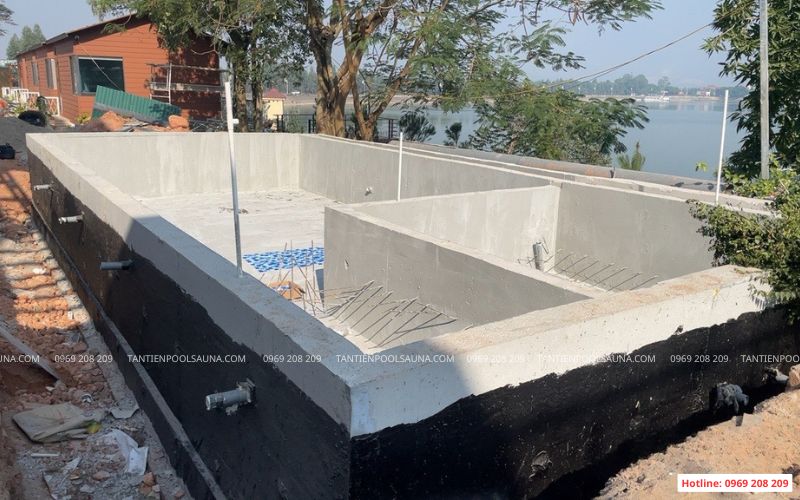

Hoàn thiện chống thấm trong - ngoài bể
Hoàn thiện chống thấm trong – ngoài bể chuẩn bị ốp lát lớp vật liệu trang trí trên cùng

Công tác chống thấm bể bơi giúp giữ nước ổn định trong quá trình sử dụng, không bị rò rỉ, hao hụt do thấm ngược, nứt gãy hoặc các nguyên nhân khác. Ngoài ra còn góp phần bảo vệ lớp bê tông bên trong khỏi tác động của môi trường. Khi lớp chống thấm được xử lý đúng kỹ thuật, bể sẽ duy trì độ kín nước tốt, hạn chế các rủi ro như rò rỉ hay xuống cấp theo thời gian.

8. Ốp lát trang trí cho bể bơi

Đây là lúc các vật liệu ốp lát được thi công để tạo nên diện mạo cuối cùng cho công trình, đồng thời ảnh hưởng trực tiếp đến tính thẩm mỹ, trải nghiệm sử dụng và độ bền lâu dài.

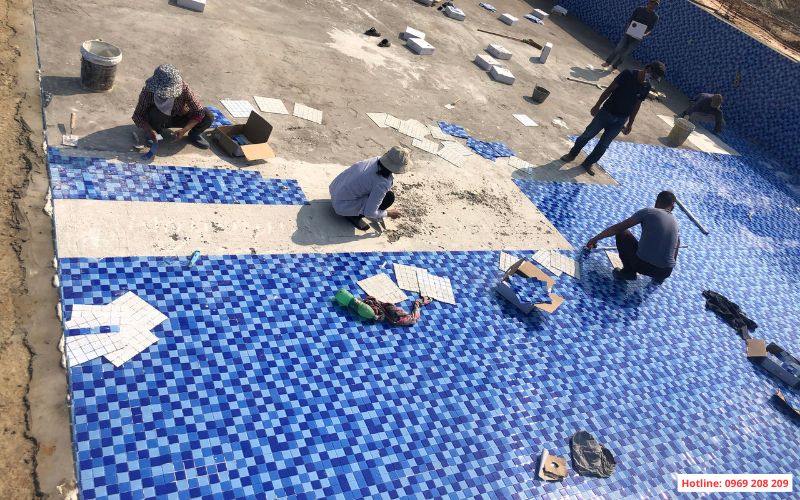

Ốp lát bể bơi bằng gạch mosaic thủy tinh trộn 3 màu
Ốp lát bể bơi bằng gạch mosaic thủy tinh trộn 3 màu

Một số vật liệu phổ biến có thể lựa chọn:

  • Gạch men/đá ốp lát thông thường
  • Gạch mosaic thủy tinh cơ bản
  • Gạch gốm mosaic cao cấp
  • Gạch gốm mosaic họa tiết sinh động

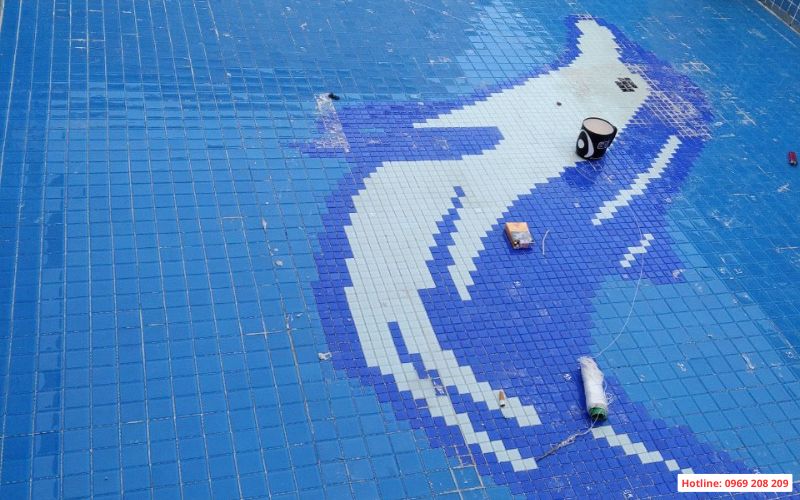

Gạch mosaic thủy tinh kèm họa tiết cá heo sinh động
Gạch mosaic thủy tinh kèm họa tiết cá heo sinh động

Mỗi loại vật liệu sẽ mang lại hiệu ứng thẩm mỹ và trải nghiệm khác nhau. Quá trình thi công yêu cầu bề mặt phẳng, mạch gạch xử lý kín và đồng đều để vừa đảm bảo tính thẩm mỹ, vừa thuận tiện cho việc vệ sinh và sử dụng lâu dài.

9. Lắp đặt thiết bị – phụ kiện bể bơi

Sau khi hoàn thiện phần xây dựng, các thiết bị bể bơi sẽ được lắp đặt theo đúng danh mục đã thống nhất cùng chủ đầu tư. Đây là giai đoạn đưa toàn bộ hệ thống vào trạng thái hoàn chỉnh, bao gồm các thiết bị vận hành như máy bơm, bình lọc, hệ thống đường ống, cũng như các hạng mục đầu hút, mắt trả, skimmer hoặc thanh xả tràn.

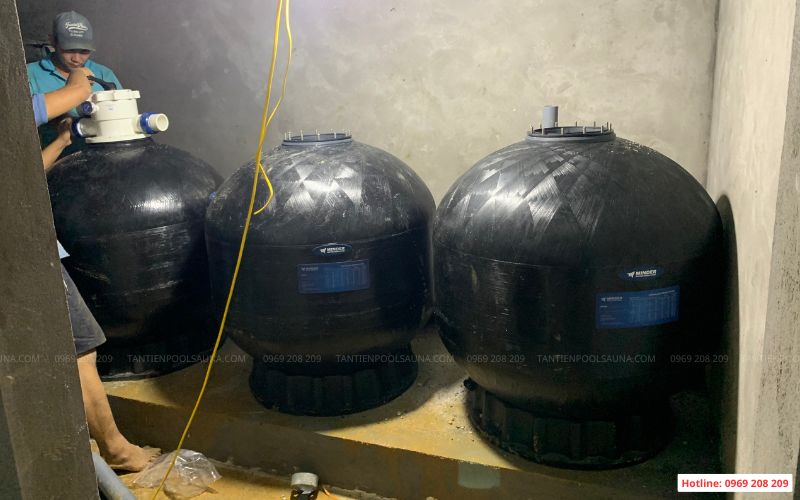

3 bộ lọc cát Minder cho bể bơi kinh doanh
Chuẩn bị vào phòng máy bể bơi kinh doanh với 3 bộ lọc cát Minder D900

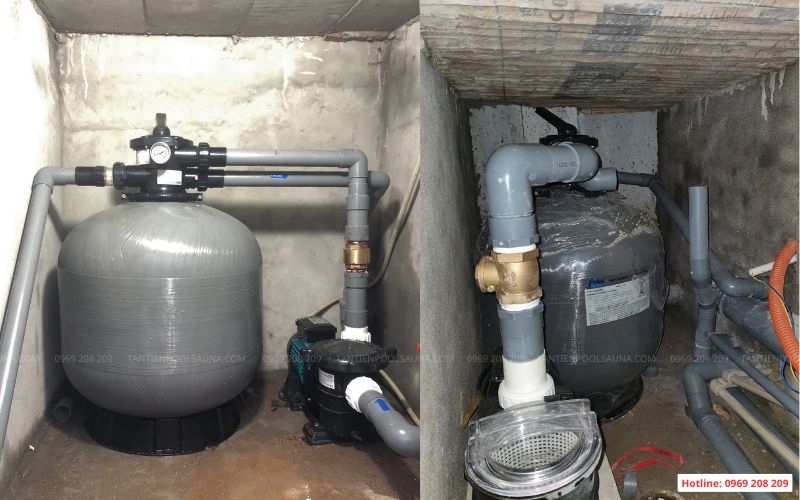

Một số phòng máy vận hành bể bơi
Phòng máy được lắp đặt theo tiêu chí gọn gàng, tối ưu vận hành trong 1 không gian nhỏ

Bên cạnh đó, các thiết bị và tiện ích đi kèm như đèn chiếu sáng, thang lên xuống, hệ thống massage, gia nhiệt hoặc các công nghệ xử lý nước cũng được triển khai đồng bộ. Việc lắp đặt bám sát cấu hình đã lựa chọn giúp đảm bảo hiệu quả vận hành, đồng thời tối ưu trải nghiệm sử dụng ngay từ khi đưa bể vào khai thác.

10. Xử lý nước, nghiệm thu và bàn giao

Khi hệ thống đã được lắp đặt đầy đủ, bể bơi được đưa vào giai đoạn vận hành thử để kiểm tra thực tế toàn bộ thiết bị. Các thông số như lưu lượng nước, áp lực vận hành và độ ổn định của hệ thống sẽ được theo dõi và điều chỉnh để đảm bảo hoạt động trơn tru.

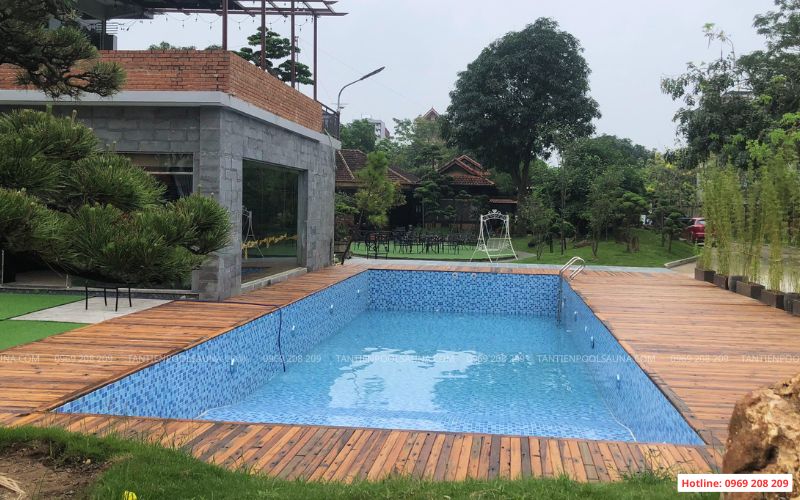

Cấp nước vào bể bơi để xử lý lần đầu
Cấp nước vào bể bơi để tiến hành chạy thử hệ thống và xử lý lần đầu

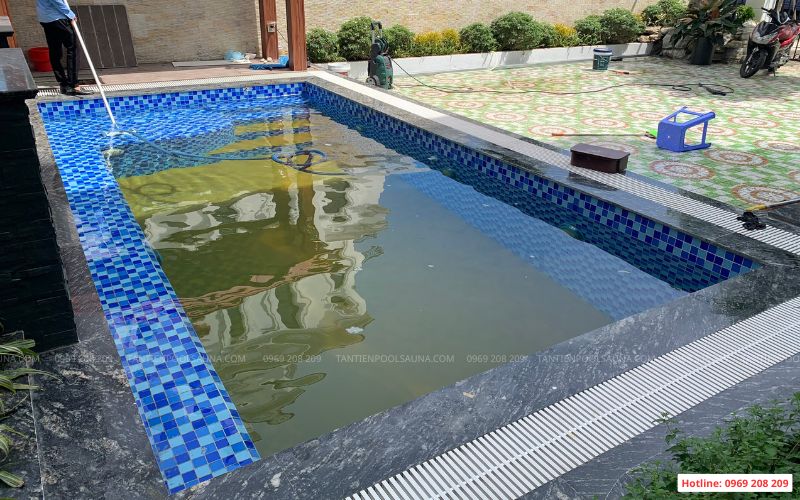

Hút vệ sinh đáy bể bơi gia đình
Hút vệ sinh đáy bể bơi gia đình sau khi hoàn thiện, kỹ thuật tiến hành chạy thử toàn bộ hệ thống

Song song với đó, nước trong bể được xử lý và cân bằng các chỉ số cần thiết, giúp đạt trạng thái trong sạch, an toàn trước khi sử dụng. Sau khi kiểm tra tổng thể, công trình được nghiệm thu và bàn giao, đảm bảo bể bơi có thể vận hành ổn định ngay từ những ngày đầu khai thác.

Vì sao quy trình thi công bể bơi cần được triển khai đồng bộ?

Trong quá trình triển khai thực tế, Tân Tiến nhận thấy một bể bơi vận hành ổn định không chỉ phụ thuộc vào từng hạng mục riêng lẻ, mà nằm ở cách toàn bộ quy trình được kết nối với nhau ngay từ đầu. Khi các bước từ thiết kế, thi công kết cấu đến lắp đặt thiết bị được triển khai đồng bộ, công trình sẽ hạn chế đáng kể các vấn đề phát sinh trong quá trình sử dụng.

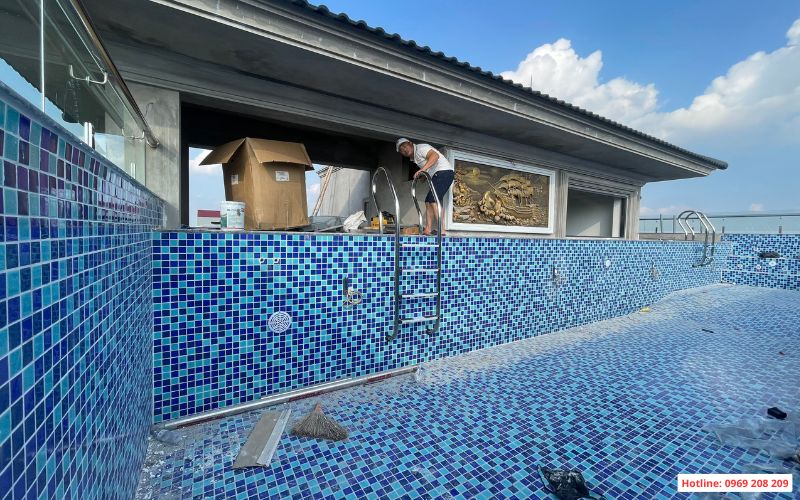

Bể bơi gia đình tại Bắc Ninh
Vì sao quy trình thi công bể bơi cần được triển khai đồng bộ?
  • Đảm bảo đúng định hướng từ bản vẽ đến thực tế: Các hạng mục được thực hiện thống nhất theo thiết kế, hạn chế sai lệch trong quá trình thi công.
  • Hạn chế phát sinh và làm lại: Quy trình liền mạch giúp giảm tình trạng chồng chéo, tránh phải chỉnh sửa hoặc can thiệp lại sau khi hoàn thiện.
  • Tối ưu hiệu quả vận hành: Hệ thống đường ống, thiết bị và kết cấu được tính toán đồng bộ, giúp bể vận hành ổn định và tiết kiệm chi phí lâu dài.
  • Kiểm soát chất lượng tổng thể: Mỗi giai đoạn đều nằm trong một quy trình xuyên suốt, giúp đảm bảo độ bền và tuổi thọ công trình.
  • Dễ dàng bảo trì và xử lý về sau: Khi toàn bộ hệ thống được triển khai cùng một tiêu chuẩn, việc kiểm tra và bảo dưỡng cũng trở nên đơn giản, rõ ràng hơn.

Với kinh nghiệm triển khai nhiều công trình thực tế, Tân Tiến luôn ưu tiên xây dựng quy trình thi công đồng bộ ngay từ đầu — không chỉ để công trình hoàn thiện đúng kỹ thuật, mà còn đảm bảo bể bơi vận hành ổn định và bền vững trong suốt quá trình sử dụng.

Một số hình ảnh từ quá trình thi công bể bơi của Tân Tiến

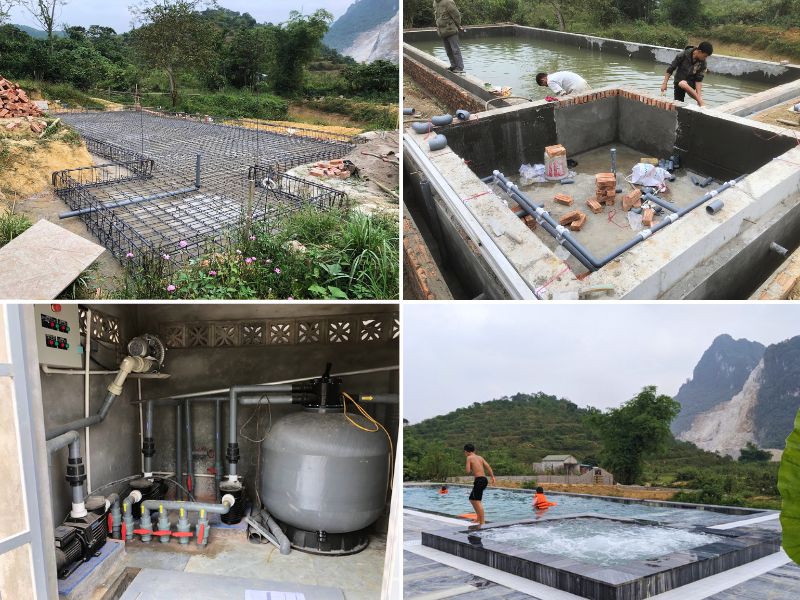

Thi công bể bơi Eco Green Lương Sơn
Bể bơi homestay Eco Garden tại Lương Sơn diện tích 18x6m, độ sâu đánh dốc từ 0,8-1,5m. Có quy hoạch bể sục 2x2m với 4 vị trí ngồi sục massage.

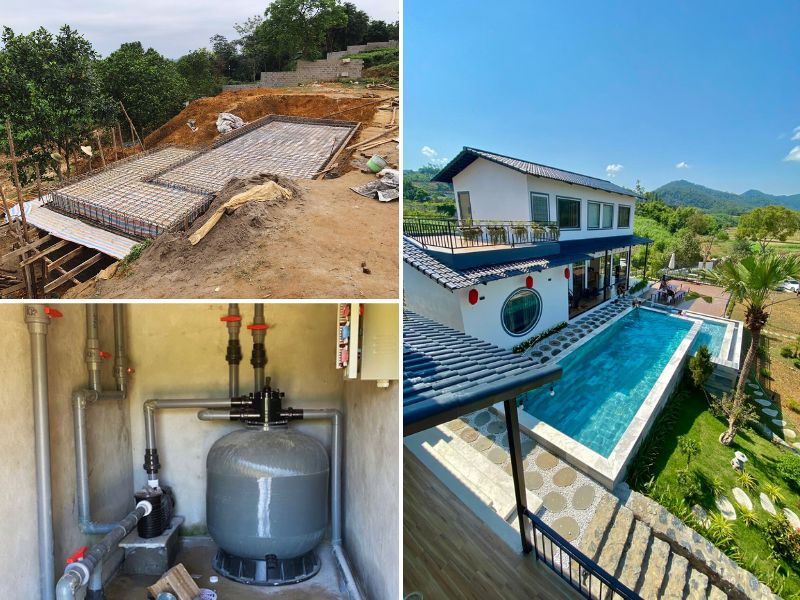

Bể bơi homestay Izumi
Bể bơi homestay Izumi kích thước 12m x 3m, độ sâu 1,4m. Hệ thống lọc nước sử dụng bình lọc Pikes D650 với lưu lượng 16m³/h, đảm bảo khả năng tuần hoàn và làm sạch nước liên tục.

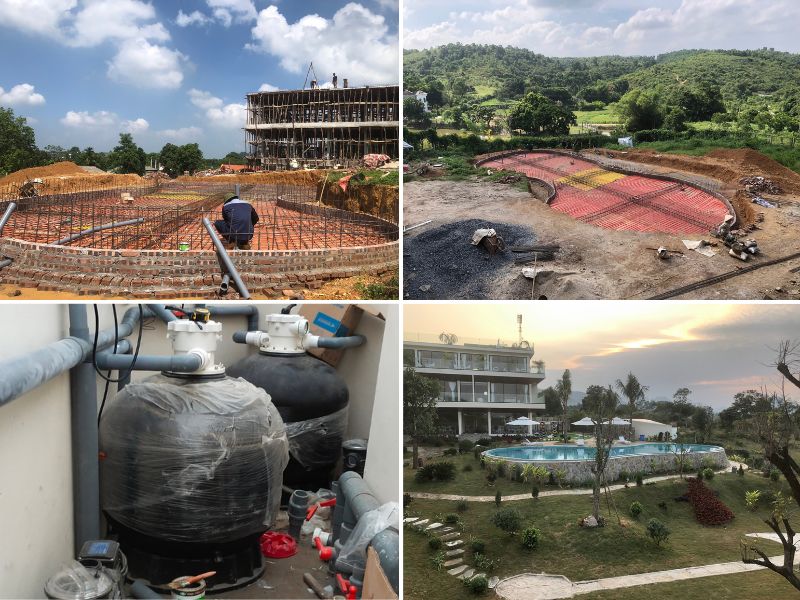

Bể bơi kinh doanh Lương Sơn, Hòa Bình
Bể bơi kinh doanh Melody Hòa Bình thiết kế với các đường nét uốn lượn mềm mại, phù hợp với các mô hình bể bơi sân vườn ngoài trời, tối ưu về diện tích. Bể được lắp đặt 2 bình lọc D900 Minder, lưu lượng tới 60m3/h.

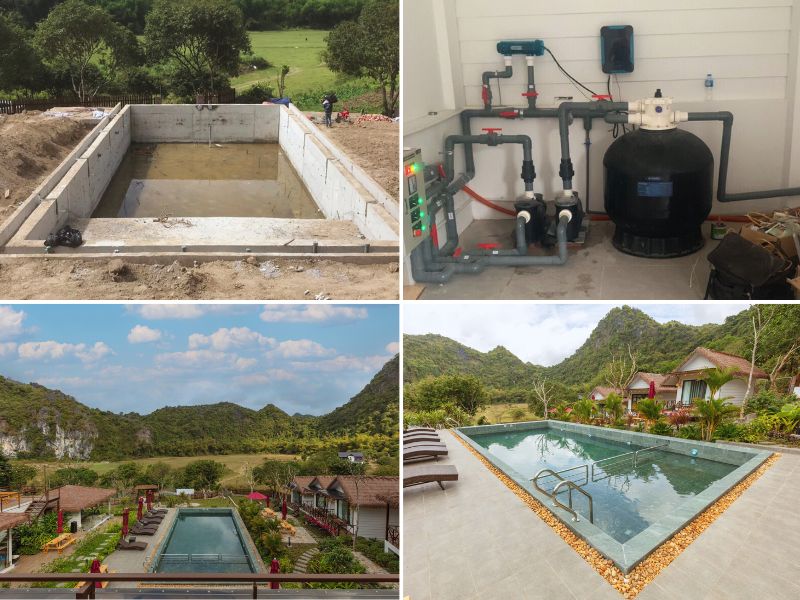

Bể bơi homestay Cát Bà, Hải Phòng
Bể bơi Yên Valley Cát Bà vô cực tràn viền, sử dụng bình lọc Minder D800 với lưu lượng 25 m³/h, đáp ứng tốt nhu cầu lọc nước, bộ điện phân muối SQ40 và 8 đèn đổi màu lắp dọc theo thành bể

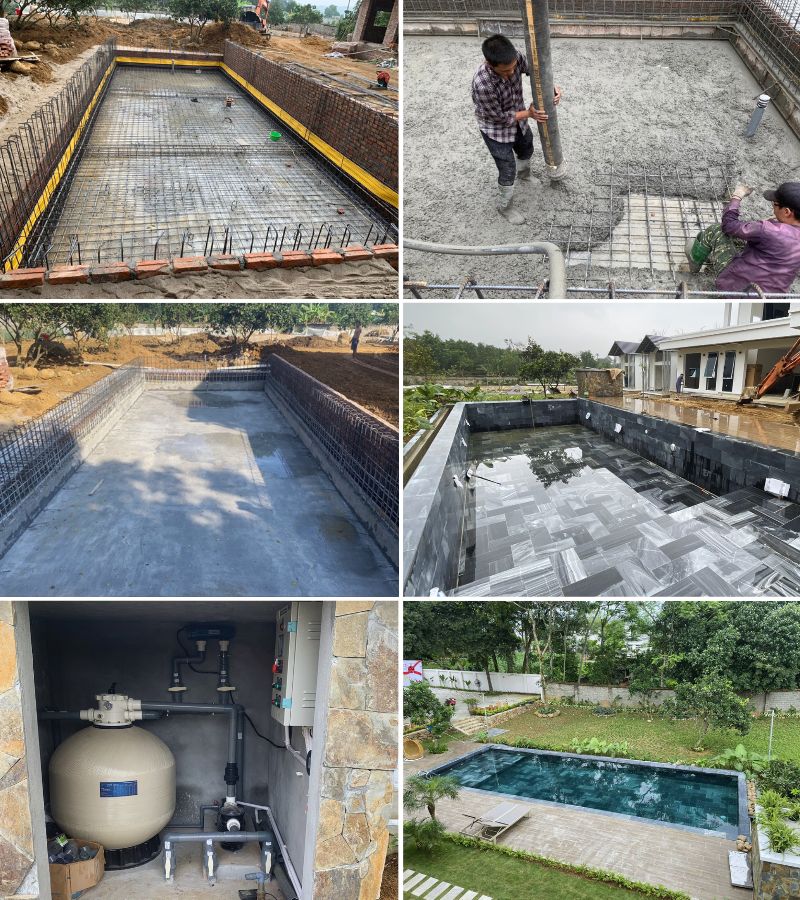

quy trinh thi cong be boi 10 buoc tieu chuan tai tan tien 21
Bể bơi Villa Laki Vân Hòa được Tân Tiến đồng hành và triển khai thi công từ những ngày đầu tiên. Hiệu suất, hiệu quả kết hợp thiết kế tối giản, thanh lịch bể bơi trở thành tiện ích được CĐT rất hài lòng và khách lưu trú yêu thích.

Nếu bạn đang chuẩn bị xây dựng bể bơi, việc nắm rõ quy trình là nền tảng quan trọng để đảm bảo công trình vận hành ổn định và hạn chế rủi ro về sau. Để triển khai thực tế một cách bài bản, lựa chọn đúng đơn vị đồng hành ngay từ đầu sẽ giúp bạn tiết kiệm thời gian, chi phí và công sức.

Tân Tiến cung cấp giải pháp từ thiết kế đến thi công hoàn thiện, đảm bảo tính đồng bộ và hiệu quả trong từng hạng mục. Hãy kết nối ngay hôm nay để chúng hỗ trợ bạn nhanh chóng, chính xác nhất nhé 0969 208 209
